九江市“重大项目落实年”二季度督查情况

来源:中国九江网 发布日期: 2017-08-05 11:30 【字体:

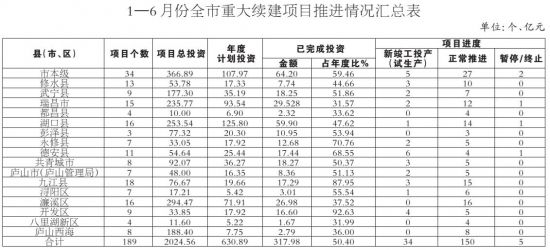

  根据全市“重大项目落实年”工作要求,7月上旬,市联合督查办组织5个督查小组,对今年列入市调度的436个重大续建、新开工项目建设情况进行了一次全面实地督查。436个项目总投资3555.47亿元,其中续建项目189个,年度计划投资630.89亿元,1-6月份已完成投资317.98亿元,占年度投资计划的50.4%;新开工项目247个,年度计划投资662.97亿元,1-6月份已完成投资209.35亿元,占年度投资计划的31.58%(具体情况见附表)。

  九江市“重大项目落实年”领导小组办公室

  九江市“重大项目落实年”联合督查办公室

  2017年8月4日

(来源:九江日报)
